【MM模块】MRP Running — Lot Size 批量大小

泪湿孤枕 提交于 2019-11-27 00:34:54

Lot-Sizing Procedures

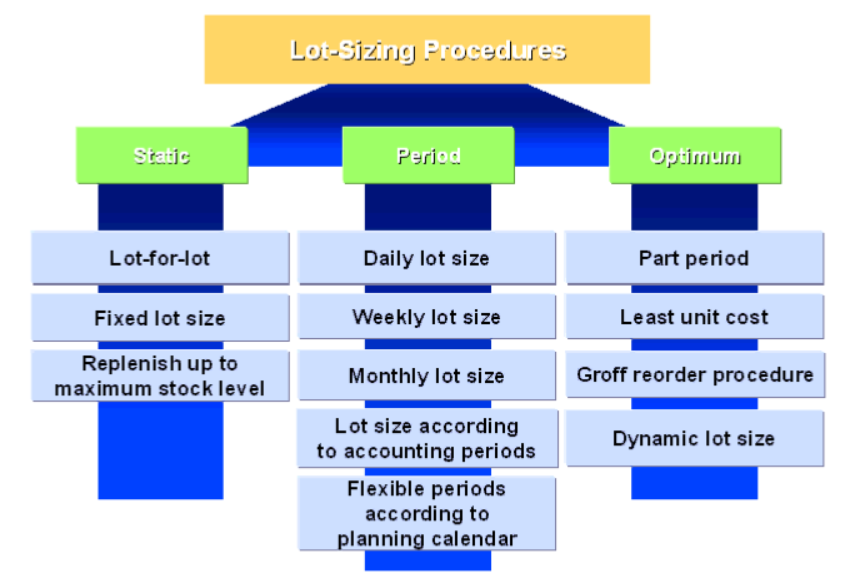

批量大小在系统中有三种方式:静态的(Static)、期间的(Period)、优化的(Optimum 很少用到)。

Static Lot-Sizing Procedures

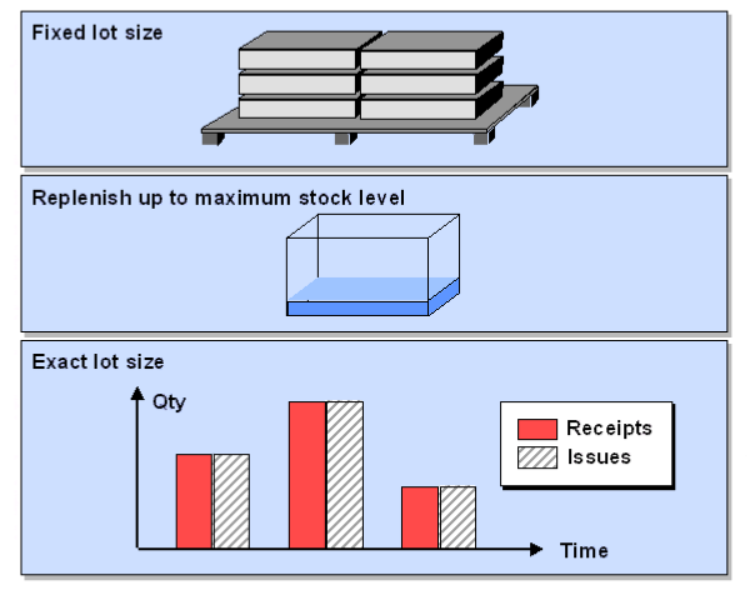

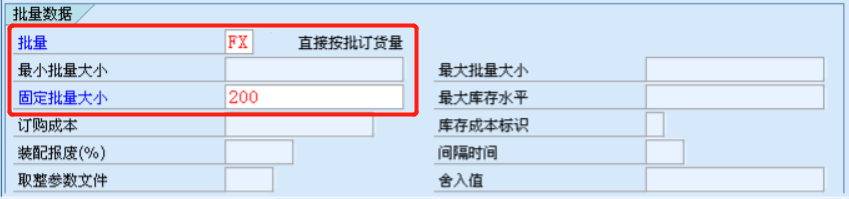

固定的批量大小(Fixed Lot Size):比如本次的需求是100 PC,但是每次都是以箱购买的,一箱60个,所以本次需要购买两箱,120 PC,这个60就是固定的批量大小(例如 FX)。

补充到最大库存数(Replenish up to maximum stock level):补充购买数量到预设允许的最大库存数(例如 HB)。

确切的批量大小(Exact lot size):需求多少就购买多少(例如 EX)。

这里的“Exact lot size”,若是MTO(Make to Order)的方式,有几个需求就产生几个请求,若不是,则相当于按天区间的方式,例如TB,几个需求合并。

Period Lot-Sizing Procedures

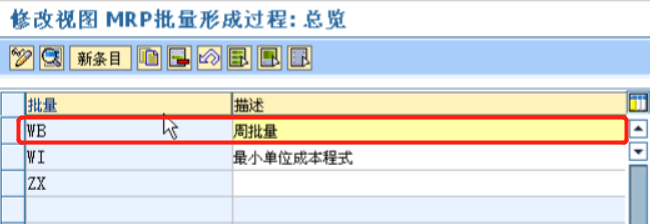

将某个区间内的需求统计在一起(比如按天 TB、周 WB、月 MB,随意定义)。

Optimum Lot-Sizing Procedures

通过经济学某些合理的运算得到最精确的批量大小。

Minimum Lot Size & Maximum Lot Size

最小批量大小:不管需求数量是多少,最小不得少于“最小批量大小”。

最大批量大小:不管需求数量是多少,最大不得多于“最大批量大小”。

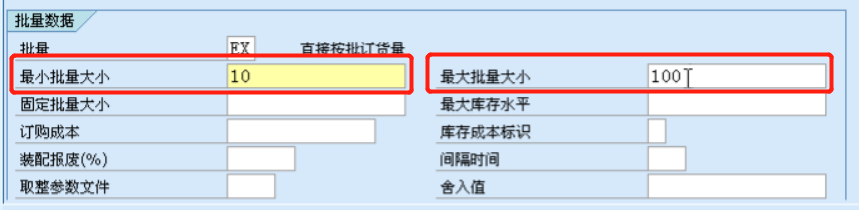

若设置“最小批量大小”为10 PC,那么每次的需求不得少于这个数量。

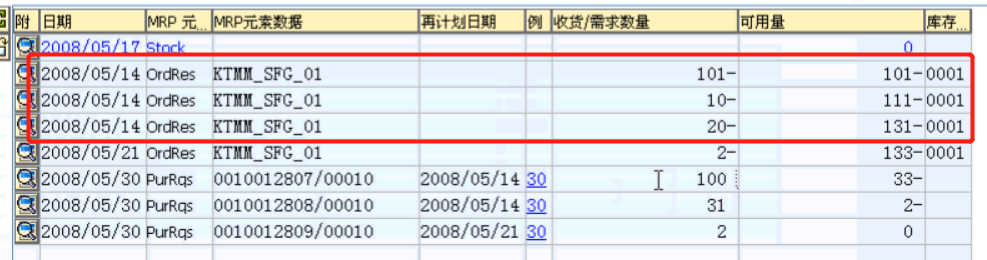

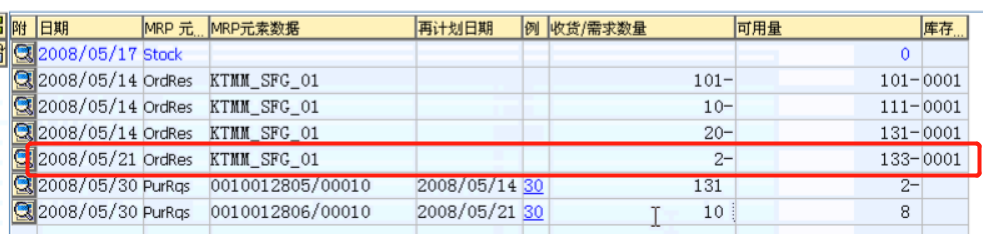

看下图的例子,5/21的需求是2 PC,跑MRP(MD02)自动会产生一个10 PC需求。

若设置“最大批量大小”为100 PC,那么每次的需求不得大于这个数量。

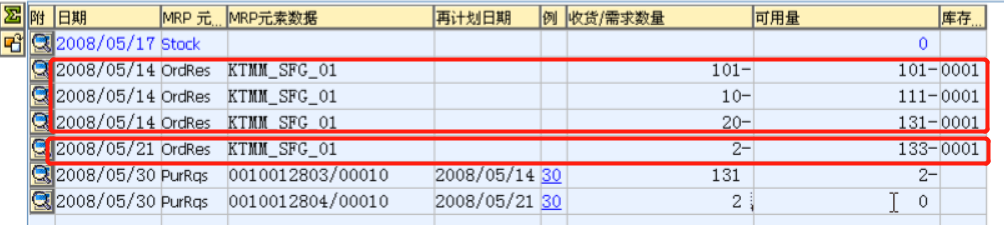

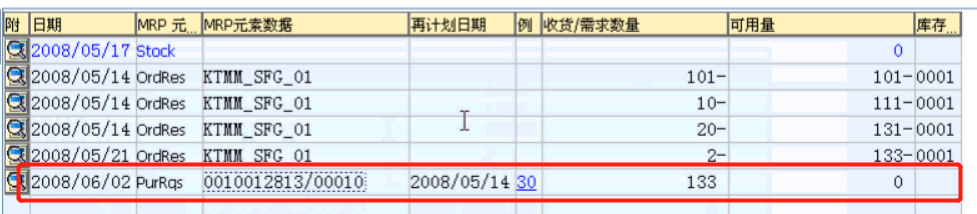

比如下图中的例子,5/14的需求是131 PC,跑MRP(MD02)自动会产生两个需求,一个100 PC,一个31 PC。

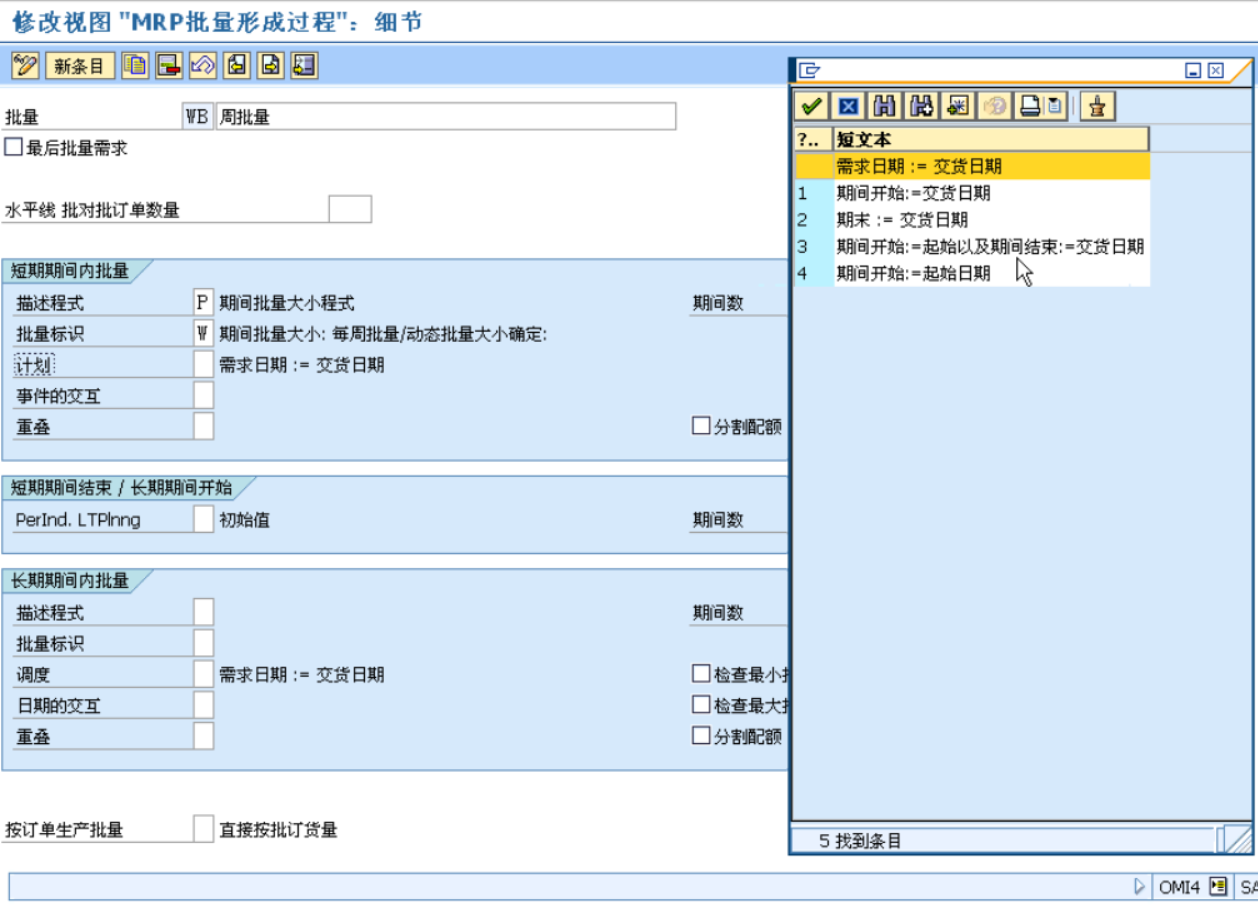

后台定义IMG

针对“区间批量大小”后台IMG有一些设定。

后台路径:SPRO-生产-物料需求计划-计划-批量计算-检查批量过程
